韩国南东发电在尼泊尔水电站工程连续3年遭洪灾

新闻发布 [2026-08-27 17:15] 翻译: among2008@asiatoday.co.kr
放大 缩小 打印 weibo

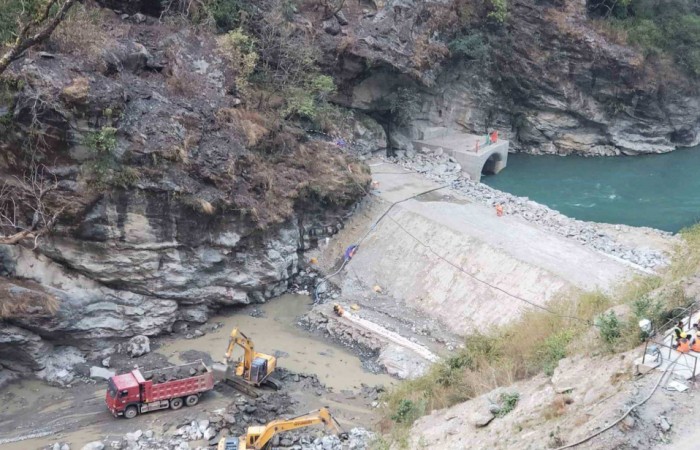

尼泊尔UT-1水电站引水转换设施。/韩国海外基础设施城市开发支援公社(KIND)

韩国南东发电正在尼泊尔推进的上特里苏里1号(UT-1)水电站建设项目连续第三年遭受洪灾。26日发生的大规模洪水不仅造成人员受灾,还导致设施受损,预计工程工期不可避免地将进一步延长。



南东发电27日表示,前一天尼泊尔拉苏瓦地区发生的大规模洪水冲击了UT-1建设现场。南东发电派驻现场的7名施工管理人员中,目前有3人失去联系。南东发电正在与当地有关部门一起确认员工下落,并密切关注搜救进展。



UT-1项目是在距离尼泊尔首都加德满都约70公里的特里苏里河上建设一座装机容量216兆瓦的水电站。南东发电持有该项目50%的股份,并将在项目竣工后直接负责运营及维护(O&M)。项目总投资额为7121亿韩元,由斗山能源负责设计、采购及施工(EPC)。韩国海外基础设施城市开发支援公社(KIND)和国际金融公司(IFC)作为共同项目方参与其中。



根据南东发电与当地项目公司签订的运营维护(O&M)合同,南东发电负责水电站运营及设施维护。合同期限为商业运行开始后的最初10年,最长可延长至27年。



据尼泊尔《坎蒂普尔日报》报道,截至今年5月,UT-1水电站工程进度已达到82%。近期正在进行电站土木工程,以及涡轮机、发电机等电气和机械设备的安装。原计划于今年12月完成主要设备安装,并从明年开始商业运行。



尼泊尔UT-1水电站建设现场。/斗山能源YouTube视频截图

问题在于,该项目的施工进度此前已经多次受到影响。2021年受到新冠疫情影响,2024年和2025年又因特里苏里河洪水导致施工受阻。因此,项目竣工时间已经从今年年底推迟至明年年中;根据购电协议(PPA)确定的商业运行时间,也正在协商从今年3月推迟至2027年10月。



频繁发生的洪水导致地形发生变化,也是一个问题。去年冰川湖溃决引发的洪水冲击特里苏里河时,亚洲开发银行(ADB)曾发布报告称,河流地形发生了较大变化。由于今年洪水规模更大,外界担心今后工程仍可能受到影响。



下一步的关键在于确认水电站主要设施及进场道路的实际受损程度。如果修复需要较长时间,工程重启将进一步推迟,同时还可能产生建设期间利息、现场维护费用等额外成本。此外,据尼泊尔电力局消息,目前已有至少133名水电项目从业人员及工人失联,这也可能给当地施工人员的重新组织以及工程恢复正常带来变数。



南东发电当天将新增长事业本部长、海外事业处长等6人紧急派往尼泊尔,以协助现场善后及搜救工作。他们计划于当天15时搭乘航班出境。



南东发电相关人士表示:“喜马拉雅山脉融雪水等汇入河流,使当地水量充沛,因此非常适合水力发电。”但他同时表示:“由于电站位于峡谷地带,我们了解到进入雨季后河流水位会明显升高。”



全北大学土木工程系教授朴英基表示:“如果近几年同一地区反复发生大规模洪水,就需要确认现有设计是否充分考虑了可能最大洪水量(PMF)。”他还指出:“尤其需要重新审查总体规划,确认设计时是否已经将冰川融化可能产生的额外水流量计算在内。”



金德好 记者
